Alçıpan Asma Tavan Nasıl Yapılır? Tavan U ve C Profille 8 Adım
Alçıpan asma tavan nasıl yapılır? Kot işaretlemeden levha vidalamaya 8 adım: Tavan U ve Tavan C profil, askı teli, çiftli yay, klips ve sık yapılan hatalar.
Büyüt
- Tavan U profili çevrede kotu belirler; Tavan C profili ana ve tali taşıyıcı olarak iki sıralı ızgarayı kurar.
- Yaygın uygulamada askılar 90–120 cm, ana taşıyıcılar 100–120 cm, tali taşıyıcılar 40–60 cm arayla yerleştirilir.
- Duvara işaretlenen kot levhanın değil iskeletin alt yüzüdür; bitmiş tavan levha kalınlığı kadar aşağıda kalır.
- Askılar yalnızca taşıyıcı döşemeye bağlanır; ağır armatür ve cihazlar kendi askısıyla taşınır.
Alçıpan asma tavan nasıl yapılır sorusunun kısa yanıtı üç cümledir: duvar çevresine Tavan U profili sabitlenir, Tavan C profillerinden kurulan ızgara askılarla döşemeye asılır, alçı levha bu ızgaraya vidalanır. İşin ustalığı sırada ve aralıklarda saklıdır; kot yanlış alınırsa ya da askılar seyrek atılırsa tavan dalga yapar, derzler çatlar. Aşağıda kurulumu sekiz adımda, malzeme listesi ve sık yapılan hatalarla birlikte bulacaksınız.

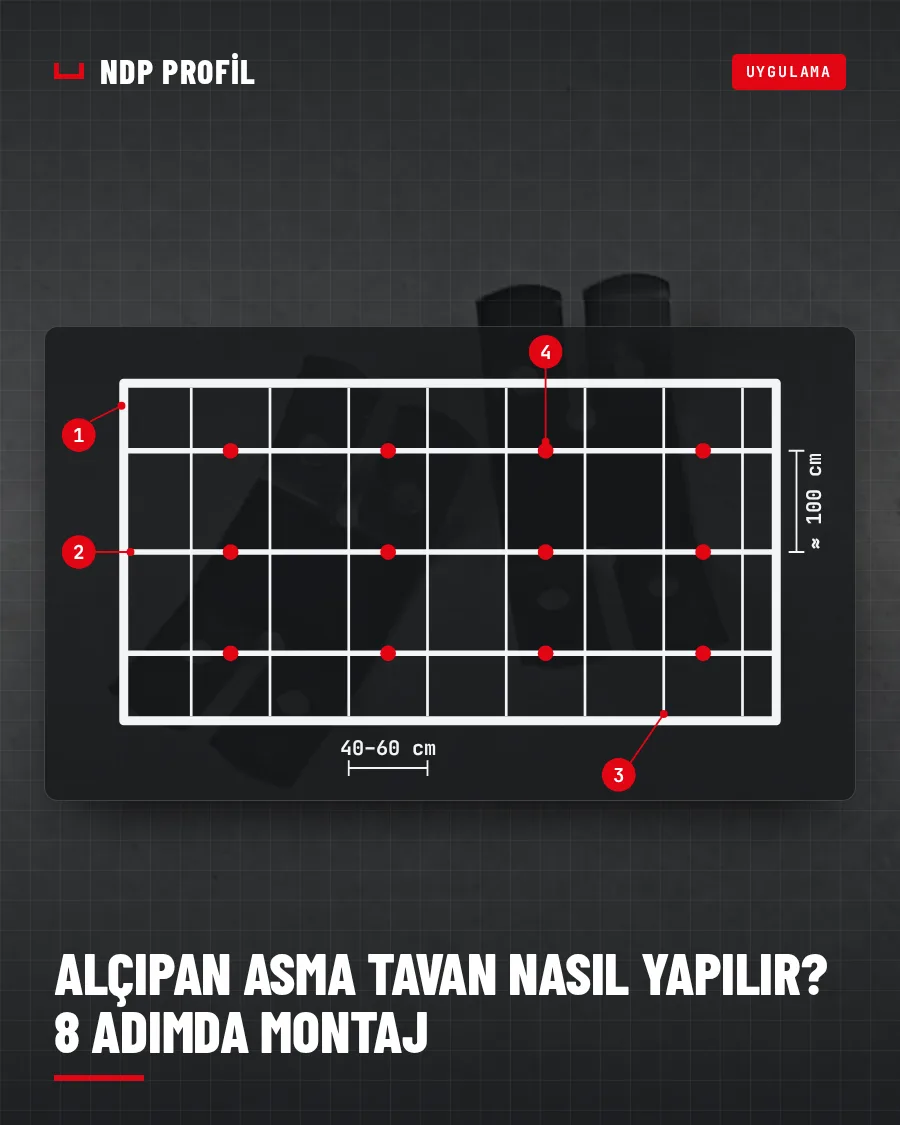

Asma tavan iskeleti hangi profillerden oluşur?
İskelet iki profille kurulur. Tavan U profili tavanın duvarla birleştiği çevreyi dolaşır ve kotu belirler. Tavan C profili taşıyıcıdır; aynı kesit hem ana hem tali taşıyıcı olarak kullanılır. Tavan C piyasada çoğunlukla 60/27, Tavan U ise 28/27 mm kesitle bulunur.
Yaygın kurguda ızgara iki sıralıdır. Üst sıradaki ana taşıyıcılar askılarla döşemeye bağlanır. Alt sıradaki tali taşıyıcılar ana taşıyıcıların altından dik yönde geçer, kesişim noktalarında klipsle onlara asılır ve uçları Tavan U profilinin içine oturur. Levha yalnızca tali taşıyıcılara vidalanır.
- Tavan U profil: duvar çevresinde kenar profili
- Ana taşıyıcı Tavan C profiller
- Tali taşıyıcı Tavan C profiller (levhalar buna vidalanır)
- Askı noktaları: askı teli ve çiftli yay
Yükü döşemeye aktaran zincir dört parçadır: dübel, askı teli, çiftli yay ve askı maşası. Bu parçaların çeşitlerini ve seçim ölçütlerini asma tavan askı elemanları rehberinde ayrıca ele aldık.
Gerekli malzemeler ve aletler
- Çevre profili: oda çevresi kadar Tavan U profili ve duvara sabitlemek için dübel vida.
- Taşıyıcı: ana ve tali sıra için Tavan C profili; açıklık profil boyunu aşıyorsa ek parçası.
- Askı takımı: her askı noktası için bir çelik dübel, askı teli, çiftli yay ve askı maşası.
- Kesişim bağlantısı: ana ve tali taşıyıcının her kesişimi için bir klips.
- Kaplama: alçı levha (yaygın olarak 12,5 mm), alçıpan vidası, derz bandı ve derz dolgusu.
- Aletler: lazer terazi ya da hortum terazisi, çırpı ipi, darbeli matkap, profil makası, akülü vidalama, metre ve gönye.
Askı teli, çiftli yay, askı maşası ve klips bağlantı malzemeleri grubunda yer alır. Profil ve aksesuarı aynı siparişte toplamak, şantiyede eksik parça yüzünden işin durmasını önler.
Yaygın aks ve askı aralıkları
Tavanın düzgünlüğünü profilin kendisi kadar aralıklar belirler. Aşağıdaki değerler tek kat 12,5 mm levhalı tavanlarda sık karşılaşılan aralıklardır; levha kalınlaştıkça, kat sayısı ya da tavana binecek yük arttıkça aralıklar daralır.
| Eleman | Yaygın aralık | Not |
|---|---|---|
| Askı noktası | ≈ 90–120 cm | Ana taşıyıcı boyunca |
| Ana taşıyıcı | ≈ 100–120 cm | Üst sıra, askıya bağlanır |
| Tali taşıyıcı | 40–60 cm | Alt sıra, levha buna vidalanır |
| Levha vidası | ≈ 15–20 cm | Duvardakinden sık |
Tali taşıyıcı aksı levha boyuna göre seçilir. Levhalar tali taşıyıcılara dik yönde döşendiğinde kısa kenar ekinin bir profilin üzerine gelmesi gerekir. Örneğin 250 cm boyundaki levha 50 cm aksla, 300 cm boyundaki levha hem 50 hem 60 cm aksla tam oturur.
Alçıpan asma tavan nasıl yapılır? 8 adımda kurulum
Tavan kotunu işaretleyin
Bitmiş tavanın yüksekliğini belirleyin ve lazer teraziyle tüm duvarlara taşıyın. İşaretlediğiniz çizgi levhanın değil iskeletin alt yüzüdür; bitmiş tavan kotunun levha kalınlığı kadar üstünde kalır. Kotu seçerken tavan arasından geçecek kanal, boru ve gömme armatür derinliğini hesaba katın. Çift sıralı Tavan C 60/27 ızgara ile tek kat 12,5 mm levha, askı payı hariç yaklaşık 7 cm tutar.
Tavan U profilini çevreye sabitleyin
Profilin alt kenarını kot çizgisine oturtun ve duvara dübel vidayla sabitleyin. Sabitleme aralığı yaygın uygulamada 50–60 cm dolayında tutulur; profil uçlarına birer sabitleme daha eklenir. Tuğla ve gazbeton gibi boşluklu duvarlarda yüzeye uygun dübel seçin; çevre profili gevşerse tavanın kenarı sarkar.
Askı noktalarını işaretleyin
Ana taşıyıcıların geçeceği hatları çırpı ipiyle döşemeye çizin. Hatların arası yaklaşık 100–120 cm, her hat üzerindeki askı noktalarının arası yaklaşık 90–120 cm olur. İlk ve son askıyı duvara yakın tutun; ana taşıyıcının ucu askısız, uzun bir konsol olarak kalmamalıdır. Noktaların tesisat güzergâhıyla çakışıp çakışmadığını bu aşamada kontrol edin.
Dübelleri ve askı tellerini takın
İşaretli noktaları delin, deliğin tozunu temizleyin ve askı tellerini betonarme döşemeye çelik dübelle bağlayın. Tel boyunu tavan boşluğuna göre seçin: tel kot çizgisinin altına sarkmamalı, ama yayın kavrayacağı kadar pay bırakmalıdır. Asmolen gibi boşluklu döşemelerde dübelin dolu kesite denk geldiğinden emin olun.
Ana taşıyıcıları asın
Askı maşasını Tavan C profilinin dudaklarına geçirin. Askı telini ve maşanın çubuğunu çiftli yayın deliklerinden geçirerek birleştirin; yay sıkıldığında tel kayar, bırakıldığında kilitlenir. Maşa tipine göre bağlantı biçimi değişebilir. Ana taşıyıcılar tali sıranın üstünde kaldığı için alt yüzleri kot çizgisinden bir profil yüksekliği kadar yukarıda durmalıdır. Uçlarını duvara dayamayın, birkaç santimetre boşluk bırakın.
Tali taşıyıcıları klipsle bağlayın
Tali taşıyıcıları ana taşıyıcıların altına, onlara dik yönde ve 40–60 cm aksla dizin. Uçlarını Tavan U profilinin içine oturtun, her kesişimde bir klips ile ana taşıyıcıya asın. Profil boyunun yetmediği yerlerde ek yapın, ancak yan yana sıralardaki ekleri aynı hizaya getirmeyin.
Izgarayı teraziye alın
Karşılıklı duvarlardaki kot çizgileri arasına ip gerin ya da lazeri açın. Çiftli yayları tek tek sıkıp bırakarak tali taşıyıcıların alt yüzünü aynı düzleme getirin; önce odanın ortasını, sonra kenarları ayarlamak işi hızlandırır. Ağır armatür, klima iç ünitesi ve müdahale kapağı için gereken ek profilleri ve bağımsız askıları da bu aşamada yerleştirin.
Levhaları vidalayın
Levhaları tali taşıyıcılara dik yönde, kısa kenar ekleri şaşırtmalı olacak biçimde yerleştirin. Vidalamaya levhanın ortasından ya da bir köşesinden başlayıp serbest kenarlara doğru ilerleyin; levha profile gerilmeden otursun. Tavanda vida aralığı duvardakinden sıktır. Vida başı kartonu yırtmadan yüzeyin hemen altında kalmalıdır.
Askı detayı: tavanın yükü döşemeye nasıl taşınır?
Levhanın ağırlığı vidalarla tali taşıyıcıya, klipslerle ana taşıyıcıya, oradan askı maşası, çiftli yay ve askı teli üzerinden dübele ve döşemeye aktarılır. Zincirin en zayıf halkası tavanın taşıyabileceği yükü belirler; bu yüzden döşeme tipine uygun dübel seçimi profil seçimi kadar önemlidir.
- Betonarme döşeme
- Çelik dübel: askı telini döşemeye bağlar
- Askı teli
- Çiftli yay: tavan kotu ayarı
- Askı maşası: profili askıya bağlar
- Tavan C profil
- Tavan U profil: duvar kenarı
- Alçı levha ve alçıpan vidası
Askı telleri şakülünde olmalıdır. Eğik bağlanan tel yük altında doğrulur ve o noktada tavan birkaç milimetre düşer. Havalandırma kanalı gibi bir engel askının yerine denk geliyorsa teli eğmek yerine engelin iki yanına birer askı atıp aralarına yardımcı bir profil geçirmek daha doğrudur.
Askılar hiçbir zaman tesisat borusuna, kablo tavasına ya da kanal askısına bağlanmaz. Tavanın kendi askısı, yalnızca tavanın yükünü taşıyacak biçimde doğrudan taşıyıcı döşemeye gider.
Levhadan sonra: derz, müdahale kapağı ve hareket derzi
Levhalar kapandıktan sonra derzlere bant uygulanır, dolgu katlar halinde çekilir ve vida başları kapatılır. Tavanda derz işçiliği duvardakinden daha görünürdür, çünkü pencereden yandan gelen ışık en küçük dalgayı ortaya çıkarır. Bant ve dolgu sırasını derz bandı ve köşe profili uygulaması yazısında anlattık.
Tavan arasında vana, klima ünitesi ya da buat varsa erişim için müdahale kapağı bırakın. Kapağın çerçevesi çevresindeki profillere oturur; yeri ızgara kurulurken hazırlanır. Uzun koridor tavanlarında ve yapının dilatasyon derzinin geçtiği yerlerde tavanda da hareket derzi açılır; derzin yeri ve aralığı sistem detayından alınır.
Sık yapılan hatalar
- Kotu tek duvardan almak. Döşeme ve duvarlar düz değildir; kot tüm çevreye lazerle taşınmadıkça tavan bir köşede düşük kalır.
- Askıyı seyrek atmak. Malzemeden kısılan birkaç askı, yıllar içinde sarkan bir tavan olarak geri döner.
- Levha ekini boşta bırakmak. Kısa kenar eki profile denk gelmeyen levha ilk mevsim değişiminde derzden çatlar. Dört levhanın köşesini aynı noktada buluşturmak da aynı sonucu verir.
- Ağır yükü levhaya bindirmek. Avize, projeksiyon ya da klima için ayrı taşıyıcı hazırlanmazsa yük vidaları levhadan sıyırır.
- Profili taşlamayla kesmek. Kıvılcım galvaniz kaplamayı yakar; kesimde profil makası kullanın.
- Tesisat bitmeden tavanı kapatmak. Basınç testi yapılmamış boru ya da çekilmemiş kablo, yeni tavanın yeniden açılması demektir.
Profil ve aksesuarı doğru miktarda almak
Alçıpan asma tavan nasıl yapılır sorusunun özeti üç maddedir: doğru alınmış kot, düzenli aralıklı askı ve profile oturan levha ekleri. Geri kalan her şey bu üçünün üzerine kurulur.
NDP Profil olarak Tavan U ve Tavan C profillerini Malatya’daki fabrikalarımızda galvaniz kaplı çelik sacdan üretiyor, askı ve bağlantı parçalarıyla birlikte toptan ve bayi kanalıyla sevk ediyoruz. Üretim tarafını Malatya alçıpan profil sayfasında bulabilirsiniz. Odanızın ölçüsüne göre kaç metre alçıpan profili gerektiğini alçıpan profil hesaplama aracıyla çıkarabilir, sonucu teklif talebinize ekleyebilirsiniz.
Sık sorulan sorular
Yaygın uygulamada askılar ana taşıyıcı boyunca yaklaşık 90–120 cm arayla atılır. Çift kat levha, ağır kaplama ya da tavana binen ek yük varsa aralık daraltılır. Kesin değer için sistem üreticisinin yük tablosu esas alınır.
Evet. Alçı levha asma tavanda iki sıra da aynı Tavan C profilinden kurulur. Üst sıradaki ana taşıyıcılar askıya bağlanır, alt sıradaki tali taşıyıcılar klipsle ana taşıyıcıya asılır ve levha tali taşıyıcılara vidalanır.
Çift sıralı Tavan C 60/27 ızgara ile tek kat 12,5 mm levha yaklaşık 7 cm tutar; buna askı elemanlarının bağlantı payı eklenir. Uygulamada yüksekliği çoğu zaman tavan arasından geçen kanal, boru ve gömme armatürün derinliği belirler.
Yaygın aralık 40–60 cm’dir ve seçim levhanın boyuna, kalınlığına ve kat sayısına bağlıdır. Aks daraldıkça tavan daha rijit olur ve sarkma riski azalır. Hangi aks seçilirse seçilsin levhanın kısa kenar eki bir tali taşıyıcının üzerine gelmelidir.
Ağır armatür ve cihazlar alçı levhaya ya da tavan ızgarasına asılmaz. Bu yükler için döşemeye giden bağımsız askı ya da konsol hazırlanır ve bu iş levha kapanmadan önce yapılır. Hafif gömme spotlar levhaya takılabilir; ağırlık sınırı için levha ve armatür üreticisinin verileri esas alınır.
